На энергоблоке №4 Ленинградской АЭС-2 завершено бетонирование фундамента здания безопасности

Фото: Ленинградская АЭС

Работы выполнены на 23 дня раньше запланированного срока

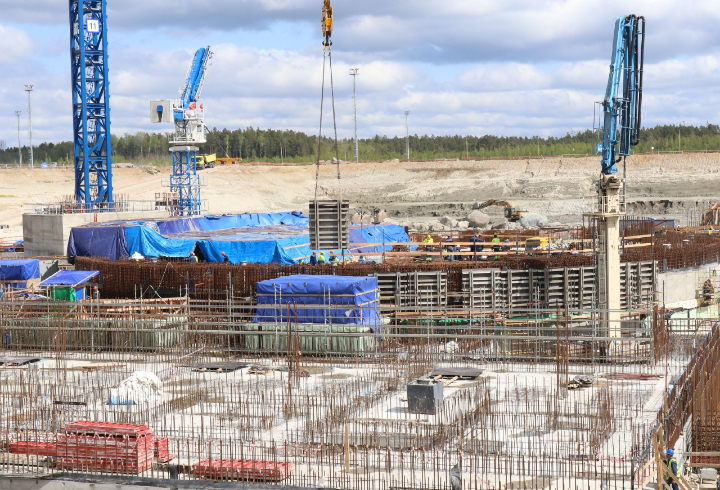

Завершен важный этап строительства — заливка 3 000 м³ особо прочного бетона и монтаж 950 тонн арматуры. Плита площадью 2 000 м² станет надёжной основой для установки оборудования активных систем безопасности.

Работы выполнены на 23 дня раньше запланированного срока. Следующий этап — возведение стен, перекрытий и монтаж технологического оборудования.

«В этом здании разместятся ключевые элементы активных систем безопасности и систем нормальной эксплуатации, которые играют важную роль в обеспечении безопасности энергоблока. Активные системы в случае нештатной ситуации остановят цепную реакцию деления в активной зоне реактора, обеспечат отвод тепла от реакторной установки, поддержат уровень и давление теплоносителя в первом контуре, а также предотвратят выход радиоактивных веществ и ионизирующего излучения за пределы гермооболочки здания реактора», - отметил и.о. главного инженера Ленинградской АЭС-2 Сергей Чигарев.

Системы нормальной эксплуатации, функционируя постоянно, обеспечивают работу реакторной установки в установленных эксплуатационных пределах.

Ранее сообщалось, что на территории ЛАЭС строят самое высокое инженерное сооружение Ленинградской области.
